현장소개 II

일산 백석동 업무시설 신축공사 현장

현장관리본부(현장) 민경일 부장

현장 개요

  • 위치 : 경기도 고양시 일산동구 백석동 1237-2
  • 연면적 : 66,215.84㎡, 지하4층 ~ 지상13층/ 지상20층
  • 공사기간 : 2019. 06. 24 ~ 2023. 1. 23 (42개월)
  • 발주자 : 요진개발 주식회사
  • 주변환경 : 인근에 고양종합터미널 및 지하철3호선 백석역이 위치하여 교통여건이 우수하며, 일산병원과 백석공원이 근방이라 공원의 푸르름을 느낄수 있음

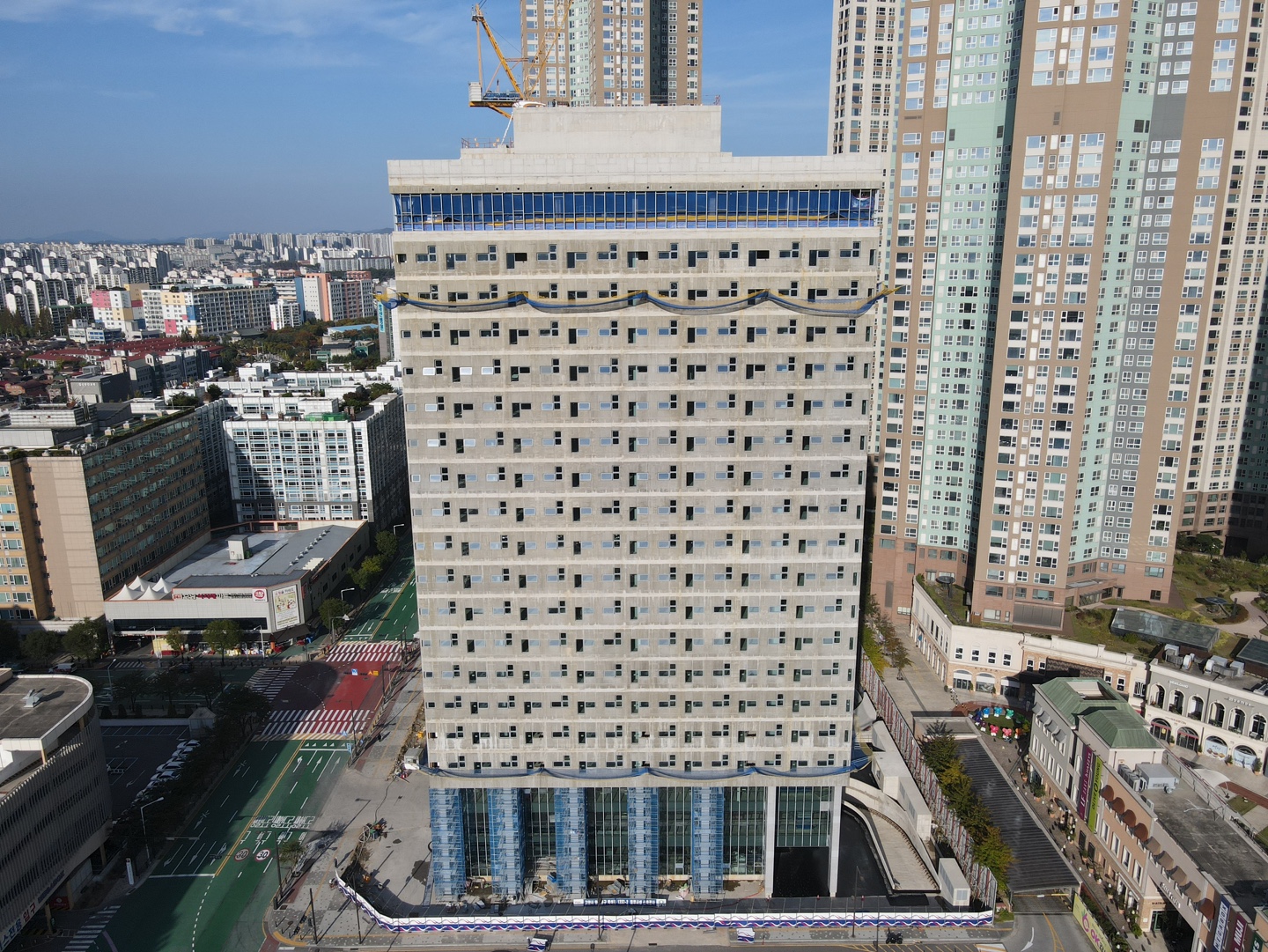

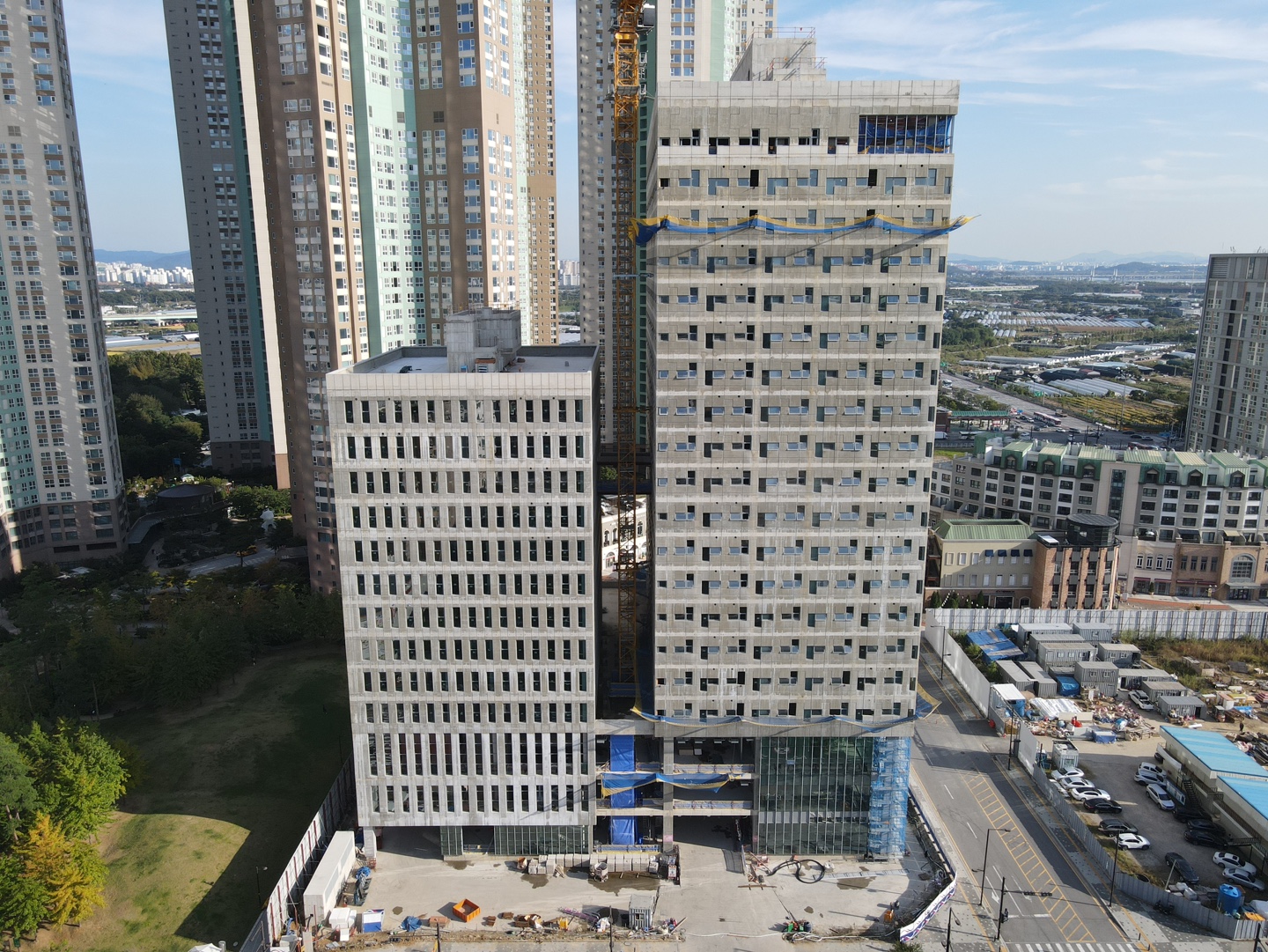

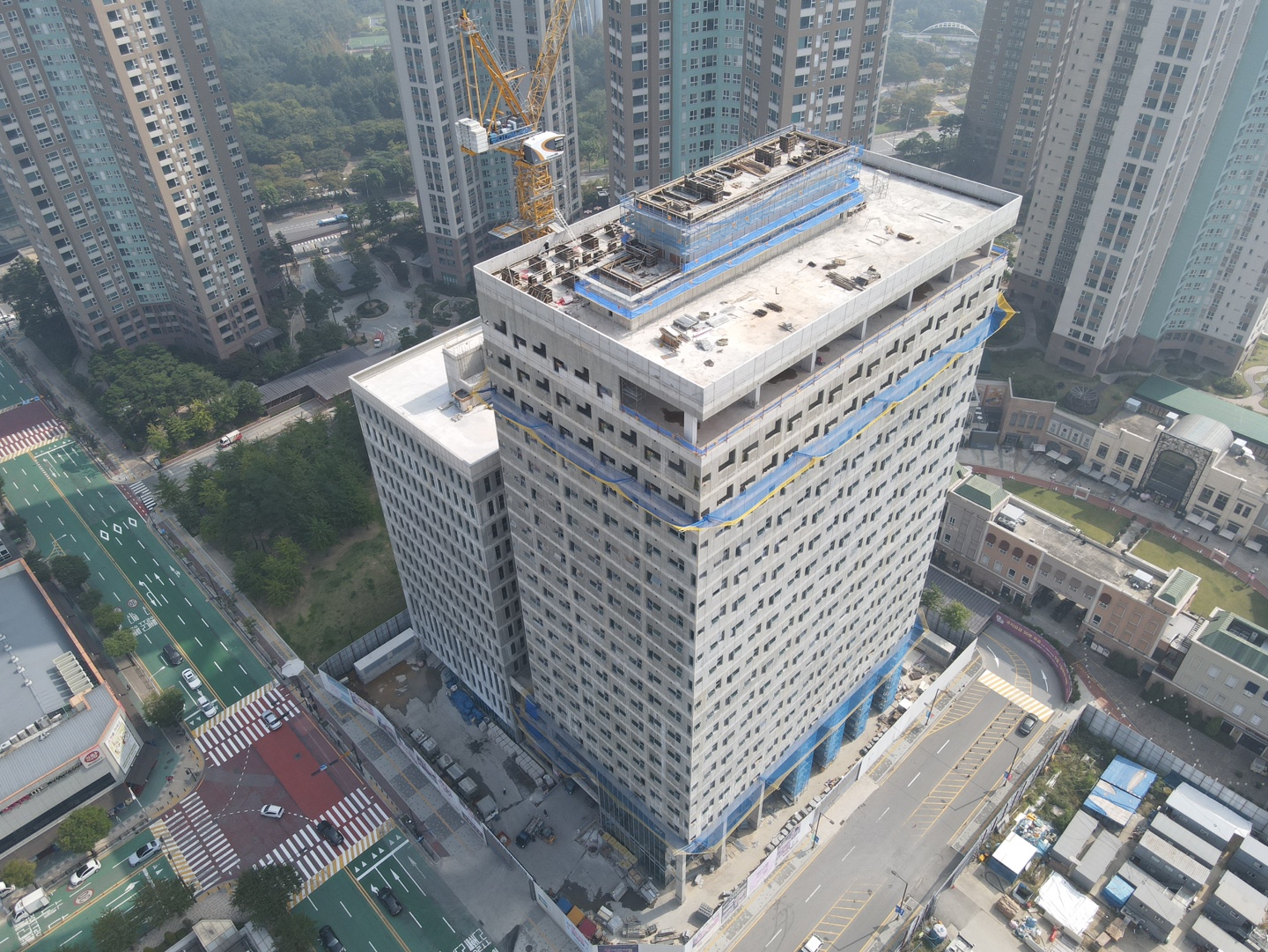

현장 전경 사진

현장 특장점

우리 현장은 TOP DOWN 방식의 골조공법을 적용한 업무시설 신축현장으로, 주변에 대단위 고층 아파트 단지가 인접하여 인근주민들의 소음,분진 등으로 인한 불편함을 최소화 할 수 있도록 관리하여야 하는 도심지 현장임

현장 조감도

맺음말

본 건물은 준공 후 고양시청에 “기부체납” 할 예정으로, 추후 시청관련 부서 및 벤처기업 등이 입주할 예정이며, 고양시청 요구에 의한 공사중단기간(약 3개월)을 반영한 2023년 1월 말 준공목표로 작성된 예정공정표를 기준으로 현재 85%의 공정율을 보이고 있고, 남은공사기간 감리단은 건축주 및 고양시청, 시공사와의 유대관계를 지속하여 고품질 프로젝트를 완성하도록 할 것 입니다.

현장관리본부(현장)

민경일 부장
