현장소개 I

부산 해운대구 우동 주상복합 신축공사

현장관리본부(현장) 단장 정기은 상무

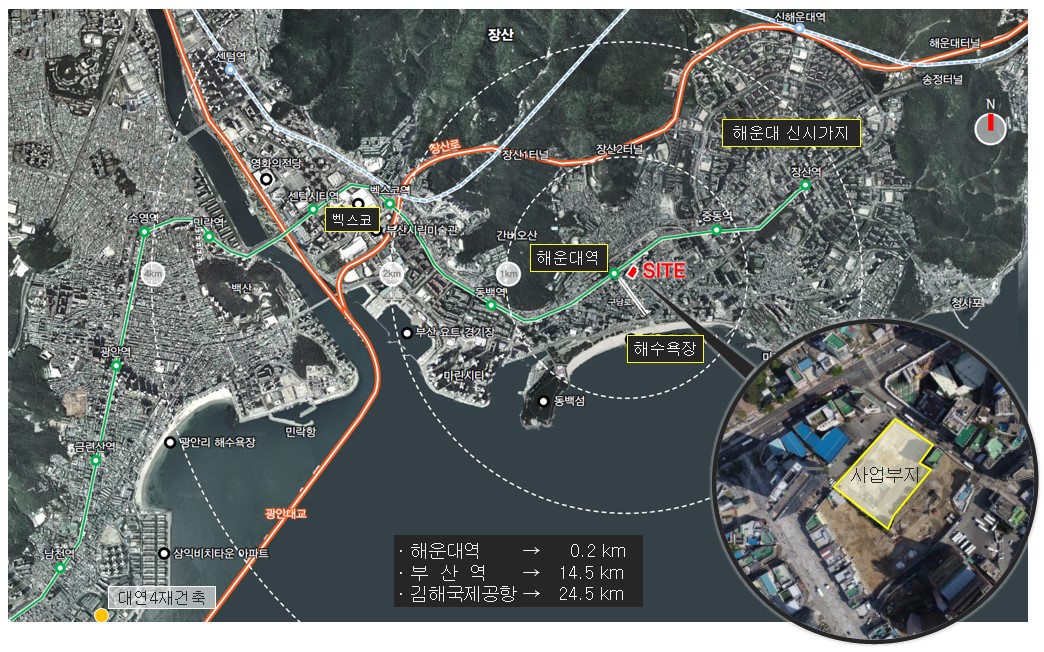

프로젝트 위치

현장의 위치는 부산광역시 해운대구 우동548번지로 일반상업지역이며, 지하철 해운대역과 해운대 해수욕장이 인근에 위치하고 있으며, 우측으로 해운대 신시가지와 좌측으로 센텀지구가 위치하고 있는 변화해 가는 해운대구의 중심에 있음.

VIEW 1 (EAST)
VIEW 2 (WEST)
* 주요 외장재 : 저층부 – AL SHEET, 석재, 페인트마감 / 고층부 – 커튼월룩, 페인트마감

프로젝트 개요

  • 공사기간 약 43개월(20년 9월 ~ 24년 3월)이며 공동주택 2개동(351세대), 오피스텔 1개동(108실) 및 기타 부대시설(근생 38실, 복리시설)로 이루어져 있으며, 지하6층 지상43층 규모임
  • 아파트는 3개 평형(4개 타입), 오피스텔은 2개 평형(3개 타입)으로 구성되어 있음
  • 연면적은 지상 56,142.97 지하 24,248.25 합계 80,391.23 m2 임
  • 발주자는 ㈜엠디엠플러스이며, 신탁사는 한국자산신탁(주) 임

프로젝트 특징

  • 당 현장은 도심지 공사로 TOP DOWN 공법이 적용되었음
    • 1) 흙막이 공법은 CIP공법이며 지반보강 및 차수공법은 JSP + SGM공법
    • 2) 지지 공법은 건축SLAB 지지공법임 (철골구조는 CWS공법 적용)

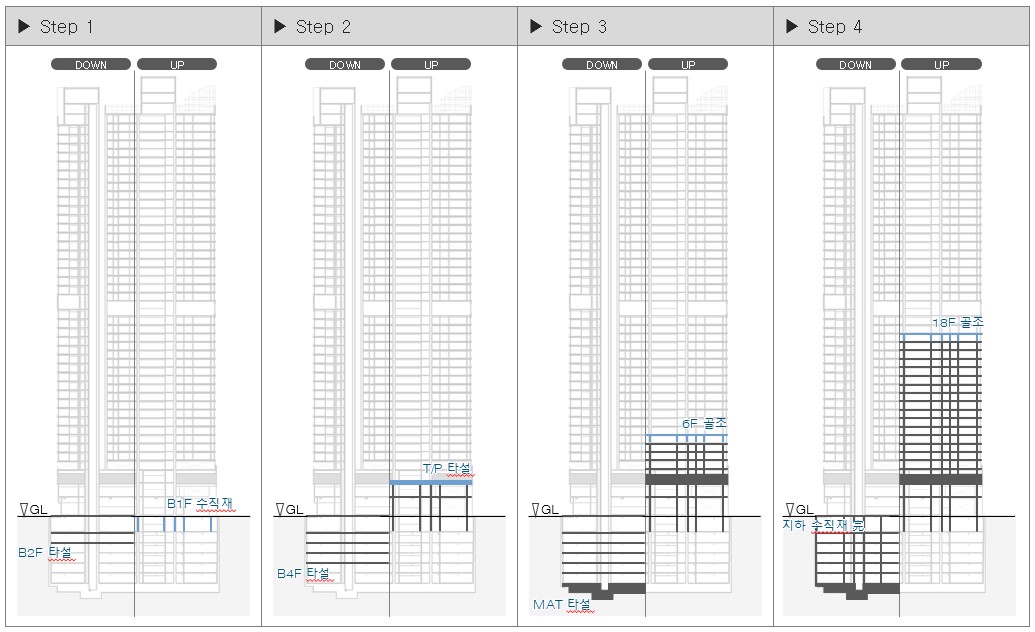

  • 지하2층 바닥 타설 후 지하1층 기둥부터 지상으로 UP공사가 시작되었음
  • 기초콘크리트 타설 시 지상 6층 골조까지
  • 지하골조공사 완료 시 지상18층 골조까지 가능하도록 구조검토가 되어 있음

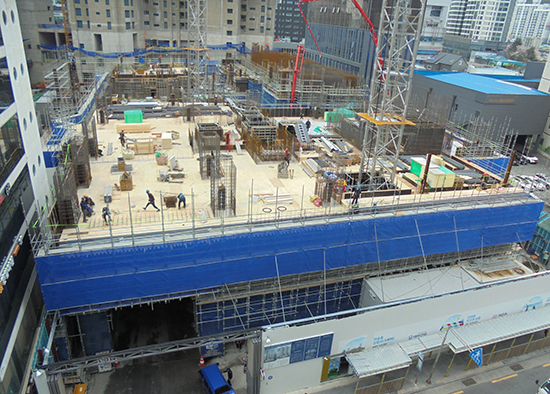

프로젝트 추진 현황

  • DOWN(지하)공사
    • - 지하층은 4개구간(A,B,C,D)으로 나누어 진행 중이며, 현재 지하5층 A구간 골조(슬라브)가 완료되었으며, B구간 진행 중임

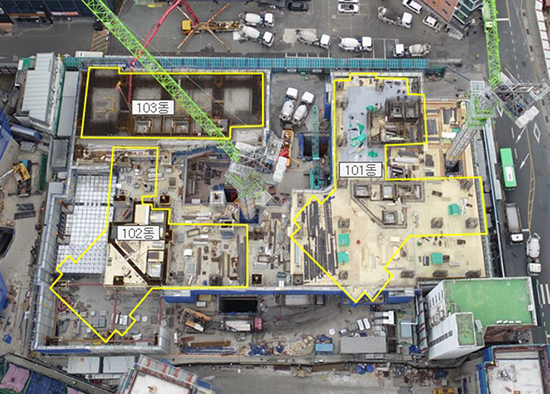

  • UP(지상)공사
    • - 103동 : 전이슬라브(2층 상부) 1차 타설 완료
    • - 101동 : 전이슬라브 1차 철근배근 진행 중
    • - 102동 : 전이슬라브 하부 수직골조까지 진행 중
  • 22년 3월말 현재 계획공정 31.65%, 실시공정 29.65%임 (계획/실시 대비 93.39%)

당 현장은 부산의 핵심 도심인 해운대해수욕장 입구의 459세대의 초고층 주상복합 신축현장으로 주변에 상가 및 일반건축물이 밀집하여 지하 토공사와 더불어 지하6층의 주차장과 지상43층의 상가 및 주거건축물을 병행하여 시공하여야 함으로 굴토작업으로 인한 주변의 도로 침하, 인접 건축물의 전도 및 붕괴의 안전사고, 환경문제 등으로 인한 민원의 발생 빈도가 크며 시공 및 품질 뿐만 아니라 건축물의 구조적 안전성 까지 꼼꼼하게 검토를 필요로 하는 공사의 난이도가 높은 현장이지만 건축, 토목, 기계 분야 5명의 적은 인원이 신뢰를 바탕으로 상호협심 노력하여 본 프로젝트의 완성을 위하여 감리업무를 충실하게 수행하고 있으며, 당 현장의 발판으로 토펙엔지니어링 건축사사무소의 기술발전과 명예에 일조 할 수 있도록 최선의 노력으로 최고의 주거건축물이 완성 될 수 있도록 하겠습니다.

현장관리본부(현장) 단장

정기은 상무
